PostupVykonanie MRP - všeobecný proces, predpoklady a postup Nájdenie tohto dokumentu v navigačnej štruktúre



Funkcia plánovania potrieb materiálu (MRP) umožňuje plánovať potreby materiálu pre komplexné procesy výroby a obstarania. Scenáre dispozície založíte a spustíte pomocou pomocníka dispozície. Pomocník vygeneruje odporučenia (výrobných zákaziek, objednávok a požiadaviek na preskladnenie zásob) potrebné na výrobu alebo obstaranie konečného výrobku načas a v požadovanom množstve. Vo výkaze Odporučenie zákazky založíte výrobné zákazky a objednávky na základe týchto odporučení.

Grafika je vysvetlovaná v sprievodnom texte.

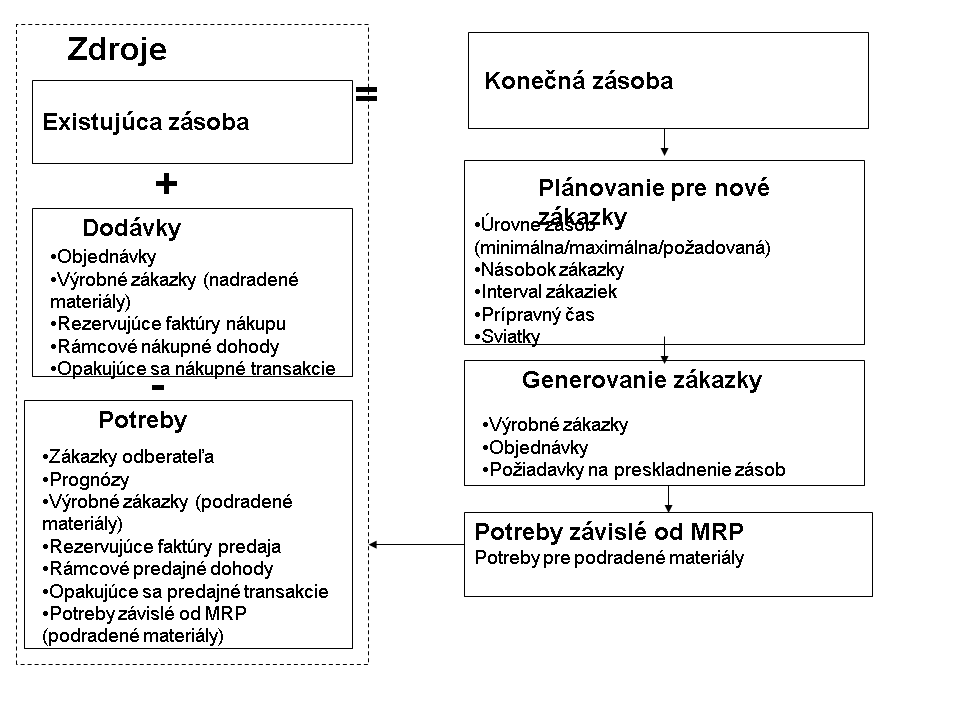

Proces plánovania potrieb materiálu v SAP Business One

Predpoklady

  • Na záložke Kmeňové údaje materiálu: Plánovacie údaje ste definovali nasledujúce nastavenia. Ďalšie informácie nájdete v časti Kmeňové údaje materiálu: Záložka Plánovacie dáta.

    • Metóda plánovania

      Keď spustíte pomocníka dispozície, k dispozícii na výber sú len materiály s metódou plánovania MRP.

    • Metóda obstarania

      Metóda obstarania ovplyvňuje druh zákazky, aký MRP odporučí pre materiály s potrebami.

    • Interval zákaziek

      Vo výpočtoch MRP aplikácia automaticky zoskupí odporučené zákazky do období intervalov podľa vašej definície a zaradí zákazky v rámci rovnakého obdobia do prvého pracovného dňa tohto obdobia. Ďalšie informácie nájdete v príklade: Prípravný čas, sviatky a interval zákaziek v MRP.

    • Násobok zákazky

      Vaša definícia násobku zákazky môže ovplyvniť množstvá zákaziek odporučených MRP.

    • Min.množstvo zákazky

      Vaša definícia minimálneho množstva zákazky môže ovplyvniť množstvá zákaziek odporučených MRP.

    • Prípravný čas

      Definícia prípravného času ovplyvní výpočet odporučení zákaziek.

      Ďalšie informácie nájdete v príklade: Prípravný čas, sviatky a interval zákaziek v MRP a v príkladoch: Kumulovaný prípravný čas.

    Pokyn Pokyn

    Buď môžete vykonať MRP s parametrami plánovania, ktoré ste pre každý materiál definovali v okne Kmeňové údaje materiálu, alebo môžete pri spustení pomocníka dispozície definovať súbor parametrov, ktoré sa použijú pre všetky vybraté materiály v chode MRP. Ďalšie informácie nájdete v časti Aktualizácia vybratých materiálov v Pomocník dispozície, krok 3: Výber materiálu.

    Koniec pokynu
  • V prípade potreby definujte nastavenia prognóz a zníženia prognózy. Ďalšie informácie nájdete v časti Spravovanie prognóz.

Postup

  1. Na spustenie pomocníka MRP zvoľte   MRP   Pomocník dispozície  .

  2. Založte nový scenár dispozície alebo vyberte existujúci scenár.

    Ďalšie informácie nájdete v časti Pomocník dispozície: Výber nového alebo existujúceho scenára

  3. Definujte parametre pre váš scenár, ako napr. horizont plánovania a detaily materiálu, a vyberte vaše nastavenia zobrazenia.

    Ak chcete spustiť scenár simulácie bez uloženia odporučení, začiarknite pole Simulácia.

    Ďalšie informácie nájdete v časti Pomocník dispozície: Detaily scenára.

  4. Definujte zdroje dát pre potreby, ktoré chcete zahrnúť do scenára dispozície.

    Napríklad zadefinujete, či chcete zohľadniť úroveň existujúcej zásoby alebo minimálnej skladovej zásoby. Môžete tiež zahrnúť prognózu, ktorá sa má spotrebovávať prostredníctvom zákaziek odberateľa.

  5. Uložte scenár alebo ho spustite.

    Po spustení scenára systém zobrazí výkaz výsledkov MRP a odporučenia zákaziek, ktoré vygeneruje MRP.

  6. Prezrite si výkaz výsledkov MRP. Môžete si pozrieť konečné množstvo zásob buď pred alebo po chode MRP a sledovať tak dopad MRP na vašu zásobu.

    Ďalšie informácie nájdete v časti Pomocník dispozície, krok 6: Výsledky MRP.

    Ďalšie informácie o tom, ako MRP plánuje odporučenia pre požiadavky na preskladnenie zásob a zákazky, nájdete v príkladoch: Odporučenia zákaziek a v príkladoch: Požiadavka na preskladnenie zásob - výber skladu a algoritmus odporúčania.

  7. Uložte odporučenia zákaziek a ukončite pomocníka dispozície.

Výsledok

Po dokončení pomocníka dispozície ešte musíte založiť objednávky a výrobné zákazky a možno požiadavku na preskladnenie zásob podľa odporučení MRP. Ďalšie informácie nájdete v Generovanie zákaziek z uložených odporučení.
