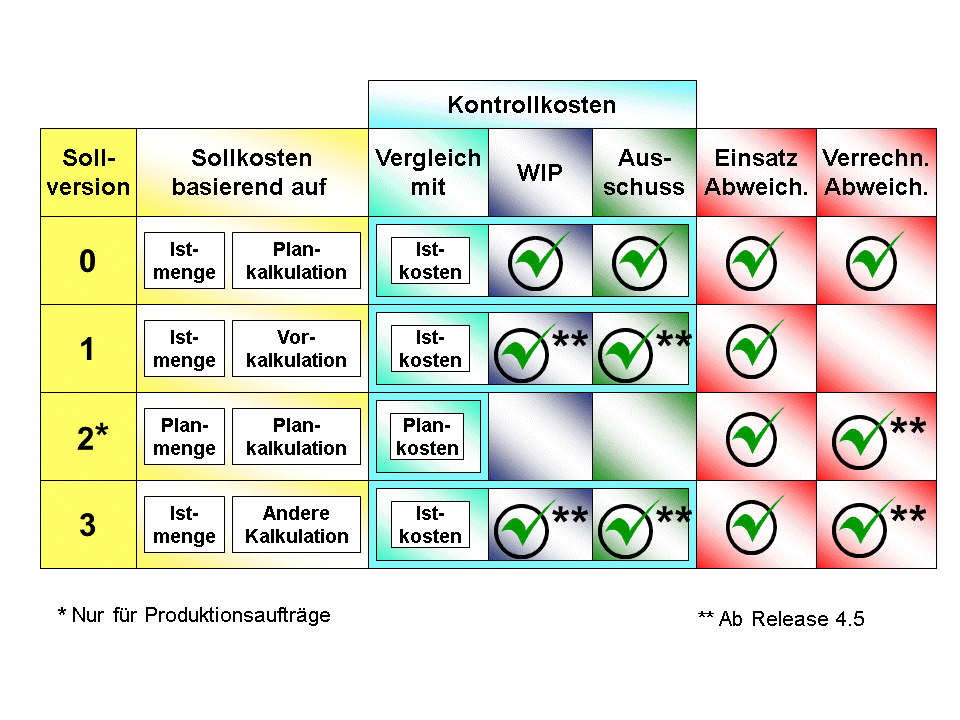

Sie können folgende Abweichungen ermitteln:

  • Dispositionsabweichung

  • Produktionsabweichung

  • Produktionsabweichung der Periode

  • Gesamtabweichung

Welche Art der Abweichungsermittlung Sie durchführen möchten, legen Sie im System mit Eingabe der Sollversion fest.

* Die Standardkosten werden bei anonymer Lagerfertigung mit der Plankalkulation zum Material ermittelt. Bei Kundenauftragsfertigung mit bewertetem Kundenauftragsbestand werden die Standardkosten gemäß einer fest definierten Bewertungsstrategie ermittelt.

** Die Istkosten werden während der Produktion auf dem Auftrag (Produktkostensammler oder Produktionsauftrag) gesammelt. Die Istkosten, die den Sollkosten gegenübergestellt werden, werden gegebenenfalls um Ware in Arbeit und Ausschussabweichungen bereinigt.

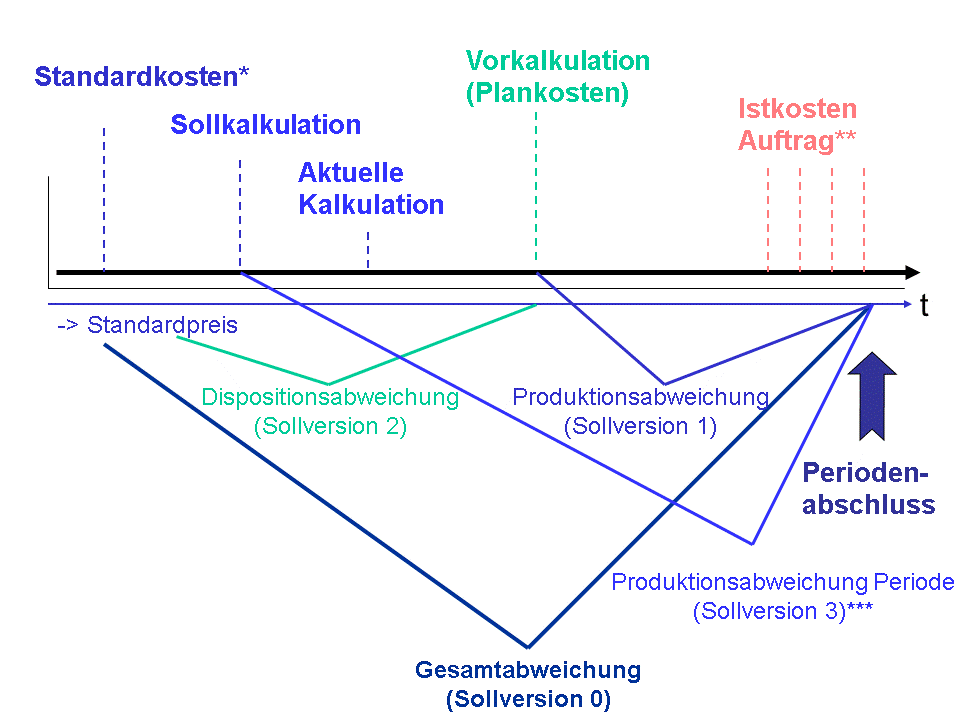

*** Die Produktionsabweichungen der Periode können Sie ermitteln, indem Sie eine alternative Materialkalkulation den (gegebenenfalls bereinigten) Istkosten gegenüberstellen. Diese alternative Materialkalkulation kann beispielsweise die Sollkalkulation oder die aktuelle Kalkulation sein.

Gesamtabweichung

Die Gesamtabweichung ist die abrechnungsrelevante Abweichung. Dies bedeutet, dass nur die Abweichungskategorien der Sollversion 0 an die Ergebnisrechnung (CO-PA) abgerechnet werden können.

Die Gesamtabweichung entspricht der Differenz aus der Belastung des Auftrages durch Istkosten und der Entlastung des Auftrages durch Lieferungen an das Lager. Diese Differenz aus Belastung und Entlastung des Auftrages können Sie mit der Abrechnung an die Finanzbuchhaltung (FI) und an die Profitcenter-Rechnung (EC-PCA) weiterleiten.

Bei Ermittlung der Gesamtabweichung berechnen sich die Sollkosten wie folgt:

  • bei anonymer Lagerfertigung auf Basis der Plankalkulation zum Material und der an das Lager gelieferten Menge

  • bei Kundenauftragsfertigung mit bewertetem Kundenauftragsbestand auf Basis der für die Bewertung des Kundenauftragsbestandes relevanten Kalkulation (z.B. Kundenauftragskalkulation, Plankalkulation zum Produktionsauftrag) und der an das Lager gelieferten Menge

Die Kontrollkosten entsprechen bei der Gesamtabweichung:

  • im Auftragsbezogenen Produkt-Controlling den um Ausschussabweichungen bereinigten Istkosten

  • im Periodischen Produkt-Controlling den um Ware in Arbeit und Ausschussabweichungen bereinigten Istkosten

Die Abweichungsermittlung vergleicht den Einzelnachweis der der Sollkostenermittlung zugrunde liegenden Kalkulation mit den Einzelposten im Ist.

Der Einzelnachweis enthält detaillierte Informationen über die einzusetzenden Materialien, die zu erbringenden Leistungen usw. pro Kalkulationslosgröße.

Wenn Sie eine Plankalkulation zu einem Material freigegeben, so wird der über die Kalkulation ermittelte Preis als Standardpreis in den Materialstammsatz des zu fertigenden Materials übernommen. In der SAP-Standardauslieferung ist die Erstellung eines Einzelnachweises bei der Plankalkulation zum Material voreingestellt.

Bei der Gesamtabweichung können folgende Abweichungskategorien ausgewiesen werden:

  • Einsatzpreisabweichung

  • Strukturabweichung

  • Einsatzmengenabweichung

  • Einsatzrestabweichung

  • Ausschussabweichung

  • Mischpreisabweichung

  • Verrechnungspreisabweichung

  • Losgrößenabweichung

  • Restabweichung

Sie können die Gesamtabweichung gegliedert nach Abweichungskategorien mit der Abrechnung an die Ergebnisrechnung (CO-PA) weiterleiten.

Im CO-PA werden die Standardherstellkosten für das Produkt den Erlösen gegenübergestellt, um einen ersten Deckungsbeitrag für die Periode zu ermitteln. Die Abweichungen zwischen Istkosten und Standardherstellkosten können verwendet werden, um einen zweiten Deckungsbeitrag für die Periode zu ermitteln.

Wenn Sie keine Abweichungsermittlung durchführen, dann können Sie die Differenz aus Belastung und Entlastung nur in Summe an das CO-PA weiterleiten.

Sie berechnen die Gesamtabweichung mit der Sollversion 0.

Besonderheit bei bewertetem Kundenauftragsbestand

Wenn Sie mit dem bewerteten Kundenauftragsbestand arbeiten, dann erfolgt die Bewertung des Kundenauftragsbestandes gemäß den Einstellungen im Customizing des Kundenauftrags-Controllings in der Bedarfsklasse.

Hinweis Hinweis

Erstellen Sie bei bewertetem Kundenauftragsbestand die Kundenauftragskalkulation immer mit Einzelnachweis, wenn Sie Ware in Arbeit, Abweichungen oder Ausschussabweichungen auf Basis dieser Kalkulation ermitteln wollen.

Ende des Hinweises

Erfolgt die Bewertung des Kundenauftragsbestandes auf Basis einer Vorkalkulation zum Fertigungsauftrag oder Prozessauftrag, dann ist kein Einzelnachweis verfügbar. In diesem Falle wird bei Ermittlung der Gesamtabweichung der Einzelnachweis dynamisch ermittelt.

Hinweis Hinweis

Beachten Sie dabei die Auswirkungen auf die Performance.

Ende des Hinweises

Im Ist enthalten die Einzelposten zum Fertigungsauftrag detaillierte Informationen über die eingesetzten Materialien, die erbrachten Leistungen usw. für den Auftrag.

Produktionsabweichungen

Bei Ermittlung der Produktionsabweichungen berechnen sich die Sollkosten auf Basis der Vorkalkulation des Produktionsauftrags oder Produktkostensammlers und der an das Lager gelieferten Menge.

Die Kontrollkosten entsprechen bei der Produktionsabweichung in Abhängigkeit von der Abweichungsvariante den bereinigten Istkosten.

Auf diese Weise wird festgestellt, welche Abweichungen zwischen dem Anlegen des Fertigungsauftrags und dem Ende des Fertigungsprozesses aufgetreten sind.

Das System ordnet die ermittelten Produktionsabweichungen einzelnen Abweichungskategorien zu.

In der SAP-Standardauslieferung berechnen Sie die Produktionsabweichung mit der Sollversion 1. Die Sollversion 1 ist nicht abrechnungsrelevant.

Bei Errechnen der Produktionsabweichungen zum Produktkostensammler ermitteln Sie in der Sollversion 1 die Sollkosten auf Basis der Vorkalkulation zum Produktkostensammler. Sie können bei Einsatz des Produktkostensammlers die Sollkosten nicht auf Basis einer Vorkalkulation zum Produktionsauftrag ermitteln.

Bei der Produktionsabweichung können folgende Abweichungskategorien ausgewiesen werden:

  • Einsatzpreisabweichung

  • Strukturabweichung

  • Einsatzmengenabweichung

  • Einsatzrestabweichung

Produktionsabweichung zum Planpreis der Periode

Zur Ermittlung des Planpreises der Periode legen Sie je Periode eine alternative Materialkalkulation, z.B. eine Sollkalkulation, an. Auf Basis dieser alternativen Materialkalkulation und der Gutstückmenge berechnen sich die Sollkosten. Die Kontrollkosten entsprechen in Abhängigkeit von der Abweichungsvariante den bereinigten Istkosten.

Auf diese Weise stellen Sie fest, welche Produktionsabweichungen zwischen dem Planpreis der Periode und den durch den Herstellungsprozess angefallenen Istkosten aufgetreten sind.

In der SAP-Standardauslieferung berechnen Sie die Produktionsabweichung der Periode mit der Sollversion 3. Die Sollversion 3 ist nicht abrechnungsrelevant.

Bei der Produktionsabweichung der Periode können folgende Abweichungskategorien ausgewiesen werden:

  • Einsatzpreisabweichung

  • Strukturabweichung

  • Einsatzmengenabweichung

  • Einsatzrestabweichung

  • Ausschussabweichung

  • Mischpreisabweichung

  • Verrechnungspreisabweichung

  • Losgrößenabweichung

Dispositionsabweichung

Bei Ermittlung der dispositionsbedingten Abweichungen berechnen sich die Sollkosten auf Basis der Plankalkulation zum Material und der Auftragsplanmenge.

Die Kontrollkosten entsprechen den durch die Vorkalkulation zum Auftrag ermittelten Kosten.

Legen Sie einen Fertigungsauftrag oder Prozessauftrag an, so können Sie die Plankosten für den Auftrag ermitteln, wenn Sie eine Kalkulationsvariante im Auftragskopf eingeben.

Auf diese Weise wird festgestellt, welche Abweichungen zwischen dem Erstellen der Plankalkulation und dem Anlegen des Fertigungsauftrags oder Prozessauftrags aufgetreten sind. So stellen Sie fest, welche Abweichungen aufgrund von Änderungen der Stückliste oder des Arbeitsplans aufgetreten sind. Treten große Losgrößenabweichungen auf, so könnte es beispielsweise sinnvoll sein, auf Basis dieser Informationen mehrere Auftragslose zusammenzufassen.

In der SAP-Standardauslieferung berechnen Sie die Dispositionsabweichung mit der Sollversion 2. Die Sollversion 2 ist nicht abrechnungsrelevant.

Bei der Dispositionsabweichung können folgende Abweichungskategorien ausgewiesen werden:

  • Einsatzpreisabweichung

  • Strukturabweichung

  • Einsatzmengenabweichung

  • Einsatzrestabweichung

  • Ausschussabweichung

Sie können keine Dispositionsabweichung zwischen einer laufenden Plankalkulation und einer Vorkalkulation zum Produktkostensammler ermitteln.

Wenn Sie mit dem bewerteten Kundenauftragsbestand arbeiten, können Sie eine dispositionsbedingte Abweichung nicht ermitteln, wenn die Standardpreisermittlung auf der Vorkalkulation zum Produktionsauftrag basiert.

Hinweis Hinweis

Die Gesamtabweichung entspricht i.d.R. nicht der Summe aus Produktionsabweichung und Dispositionsabweichung. Die Formel Gesamtabweichung (Sollversion 0) = Produktionsabweichung (Sollversion 1) + Dispositionsabweichung (Sollversion 2) gilt nur dann, wenn die Sollversion 2 auf die gleiche Bezugsgröße normiert wie die Sollversionen 0 und 1. Dies bedeutet, dass die Gutstückmenge der Auftragsplanmenge entsprechen muss. Dies wird in der Praxis nur in Ausnahmefällen vorkommen.

Ende des Hinweises
Customizing Abweichungsermittlung: Sollversionen

Weitere Informationen

Informationen über die Besonderheiten der Abweichungsermittlung bei bewertetem Kundenauftragsbestand finden Sie im Abschnitt:

Abweichungen bei bewertetem Kundenauftragsbestand

Informationen zur Bewertung und zur Standardpreisermittlung bei bewertetem Kundenauftragsbestand finden Sie in den Abschnitten:

Fortschreibung des bewerteten Kundenauftragsbestandes

Standardpreis bei bewertetem Kundenauftragsbestand

Informationen zu den Sollversionen finden Sie im IMG des Periodischen Produkt-Controlling und des Auftragsbezogenen Produkt-Controllings unter Anfang des Navigationspfads Periodenabschluss Navigationsschritt Abweichungen Ende des Navigationspfads.
