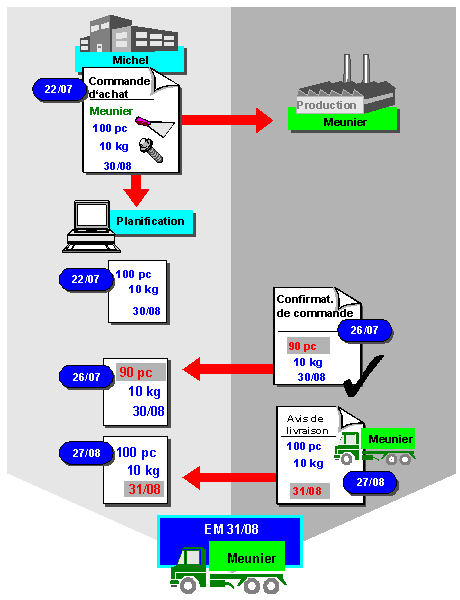

Exemple : influence des confirmations sur la planification
Le graphique suivant montre comment les données des confirmations influencent la planification :

Les données de la commande datée du 22 juillet sont communiquées au fournisseur et au système de planification des besoins.
Dans la confirmation de commande du 26 juillet, le fournisseur ne confirme qu'une quantité de 90 pièces pour le poste 1 (différent de la quantité commandée). La date de livraison souhaitée est confirmée pour les deux postes de commande.
La planification des besoins n’attend donc que 90 pièces pour le poste 1 et 10 kg pour le poste 2 à la date de livraison souhaitée.
La livraison entrante enregistrée par rapport à l'avis de livraison du 27 août amène la planification des besoins à corriger la quantité pour le poste 1 qui passe de 90 à 100 pièces et à retarder d'un jour la date de livraison pour les deux postes (le 31 août).

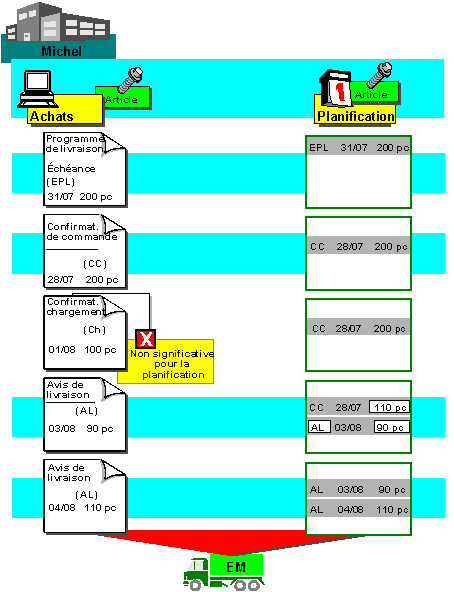

Mise à jour des données dans la planification
Le graphique suivant montre quelle est l’influence des informations de la commande et des différents types de confirmation sur la planification des besoins :

Initialement, la planification des besoins établit que la livraison correspondra aux données de l'échéancier de livraisons (dans ce cas, 200 boulons seront livrés le 31 juillet).
Suite à la confirmation de commande du fournisseur, la planification des besoins modifie la date de livraison qui passe du 31 au 28 juillet.
Une confirmation de chargement est ensuite reçue. Elle n’a aucune influence sur les informations existant dans le système de planification des besoins, parce que les confirmations de chargement sont définies dans le Customizing comme « non significatives pour la planification ».
La confirmation (significative pour la planification) suivante envoyée par le fournisseur est un avis de livraison, indiquant l'expédition de 90 boulons le 03 août.
Le système de planification établit alors que sur les 200 boulons commandés, 90 seront disponibles le 03 août, mais que les 110 autres seront disponibles dès le 28 juillet, comme le laisse entendre la confirmation de commande.
Un avis de livraison suivant confirme 110 boulons pour le 04 août. En conséquence, le système de planification doit remplacer la date du 28 juillet définie dans la commande. Il établit maintenant que 90 boulons seront livrés le 03 août et les 110 autres le 04 août.
