Escenario de muestreo: Estrategia 56
Flujo de procesos
Etapa 1: Gestión de demanda
Introduzca las necesidades primarias planificadas en el nivel de material configurable.
Actualice las probabilidades de empleo de claves de valores de combinación individualmente por fecha y cantidad (llamado punto de apoyo de configuración) tal como se describe en Creación de NPP para preplanificación de característica.

Si utiliza una configuración a varios niveles (llamado también un KMAT anidado), sólo puede introducir las probabilidades de empleo en el nivel superior (es decir, el material $ROOT). No puede introducir probabilidades de empleo para los niveles inferiores.
Para el material configurable, los resultados de la planificación en una lista de necesidades/stocks
muestran la información siguiente:
Fecha |
Elemento de planificación |
Datos de elemento de planificación |
Cantidad de entrada / a emplear |
Cantidad disponible |
<hoy> |
Stock |
0 | ||
<hoy> |
--® |
Planificación sin montaje |
||
<fenec1> |
NecPrim |
VSE |
100- |
100- |
<fenec2> |
NecPrim |
VSE |
100- |
200- |
<fenec3> |
NecPrim |
VSE |
100- |
300- |
Etapa 2: Aprovisionamiento antes de ventas
Se crean las necesidades secundarias en la ejecución de MRP. Se calcula la cantidad de componente obligatorio real como el producto de la probabilidad de empleo y de la cantidad de componente original de la lista de materiales. Véase Marcar una clave de valores de combinación como relevante para la preplanificación.
Para un componente planificado con una probabilidad de empleo del 40%, la lista de necesidades/stocks tiene el aspecto siguiente:
Fecha |
Elemento de planificación |
Datos de elemento de planificación |
Cantidad de entrada / a emplear |
Cantidad disponible |
<hoy> |
Stock |
0 | ||
<fenec1> |
NecSec |
DPC1 |
40- |
40- |
<fenec1> |
OrdPrev |
01234/ExtP |
40+ |
0 |
<fenec2> |
NecSec |
DPC1 |
40- |
40- |
<fenec2> |
OrdPrev |
001235/ExtP |
40+ |
0 |
<fenec3> |
NecSec |
DPC1 |
40- |
40- |
<fenec3> |
OrdPrev |
000126/ExtP |
40+ |
0 |
Las propuestas de aprovisionamiento causan el stock para los componentes.
Etapa 3: Pedido de cliente
La entrada de un pedido de cliente con una configuración concreta resulta en un contingente de las necesidades primarias planificadas para el material configurable; esto es similar a la
estrategia 50.
Fecha |
Elemento de planificación |
Datos de elemento de planificación |
Cantidad de entrada / a emplear |
Cantidad disponible |
<hoy> |
Stock |
0 | ||
<hoy> |
StockC |
000987/0010 |
0 | |
<feorden> |
Orden |
87/0010/001 |
10- |
10- |
<hoy> |
à |
Planificación sin montaje |
||
<fenec1> |
NecPrim |
VSE |
90+ |
90+ |
<fenec1> |
OrdPrev |
00456/NecPr |
100+ |
10+ |
<fenec2> |
NecPrim |
VSE |
100- |
90- |
<fenec2> |
OrdPrev |
00457/NecPr |
100+ |
10+ |
<fenec3> |
NecPrim |
VSE |
100- |
90- |
<fenec3> |
OrdPrev |
00458/NecPr |
100+ |
10+ |
La visualización de clase de necesidad para la estrategia 56 es KEKS, como se ve en la etiqueta Aprovisionamiento del pedido de cliente.

El contingente en el nivel del material configurable lleva a una reducción de todas las necesidades secundarias del material configurable. También se reducirán los componentes que no se venden con la orden real con la ejecución de MRP siguiente.

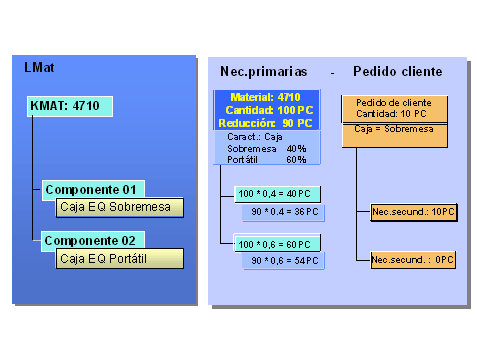

Consumo en el nivel de material configurable

Etapa 4: Aprovisionamiento después de ventas
Se
fabrica el material configurable. Esta etapa es similar a la estrategia 50.Etapa 5: Salida de mercancías para la entrega y la reducción de preplanificación
Sal
ida de mercan cías del material configurable. Esta etapa es similar a la estrategia 50.
