Einsatzmöglichkeit
Wenn Sie die Fortschrittsermittlung durchführen, ermittelt das System den Fertigstellungsgrad eines Objekts. Dazu ermittelt das System zunächst die für das Objekt gültige Meßmethode.
Integration
In der Fortschrittsversion können Sie angeben, ob eine vorhandene Planmethode als Istmethode übernommen wird bzw. umgekehrt
Wenn Sie in der Objektpflege keine Meßmethode zum Objekt hinterlegt haben, übernimmt das System die Plan- bzw. Istmethode.
Siehe
Fortschrittsversion.Sie können zudem pro Objekttyp eine Meßmethode als Vorschlagswert hinterlegen. Diese Einstellung nehmen Sie im Customizing des Projektsystems vor unter Fortschritt ® Fortschrittsanalyse ® Meßmethode als Vorschlagswert hinterlegen.
Ablauf
Das System ermittelt während der Fortschrittsermittlung automatisch die gültige Meßmethode.

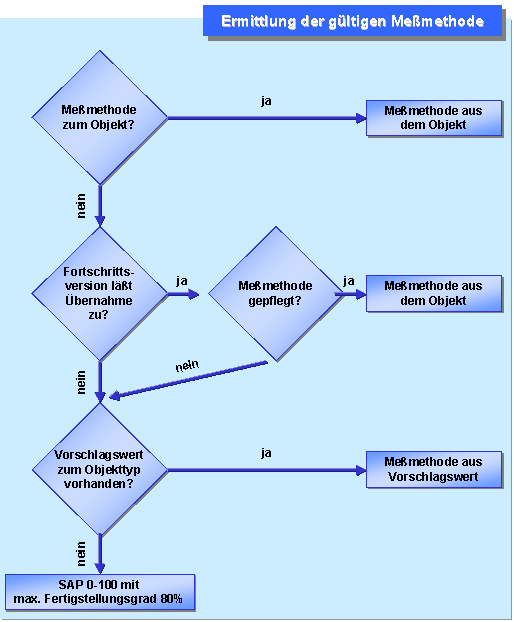

Die folgende Grafik verdeutlicht, wie das System die gültige Meßmethode ermittelt.

Das System ermittelt in jedem Fall eine Meßmethode zum Objekt. Findet das System keine vorgegebene Meßmethode, so übernimmt es die Meßmethode "SAP 0-100". Diese Meßmethode ist fest vorgegeben und kann von Ihnen nicht geändert werden.
Ergebnis
Im Protokoll der Fortschrittsermittlung bzw. in der Fortschrittsanalyse zeigt das System die gültige Methode zum Objekt an.

Da die Ermittlung der Meßmethode von der Fortschrittsversion abhängt, zeigt das System in den Detaildaten zum Objekt die ermittelten Meßmethoden nur an, wenn Sie eine Fortschrittsversion zum Objekt pflegen.
